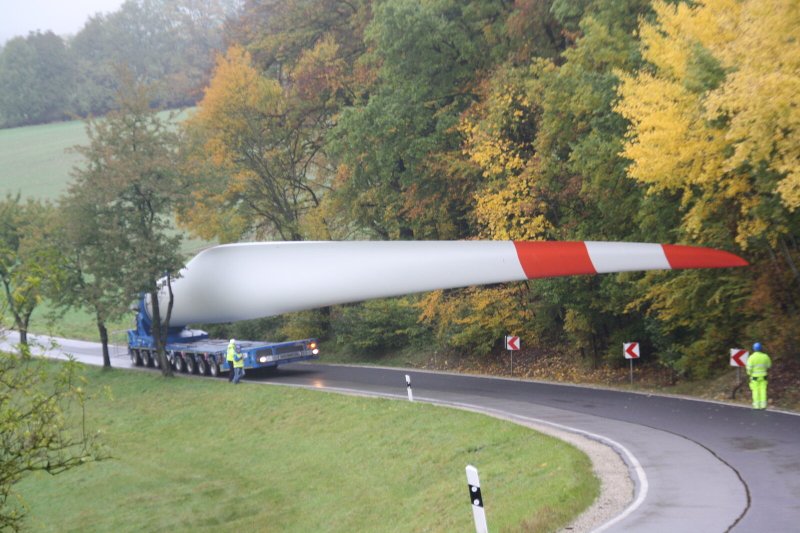

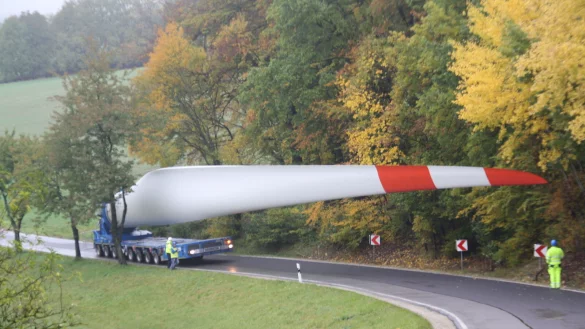

Schieder-Schwalenberg. Seit dem zweiten Aprilwochenende steuern Schwertransporter Brakelsiek an, dort werden - wie mehrfach berichtet - drei Windkraftanlagen aufgebaut. Und es wird mit den Verkehrsbehinderungen noch ein wenig länger dauern, bis Ende Mai nämlich. Dies berichtet Dieter Abt, Betriebsleiter beim Spediteur und Kran-Vermieter Hofmann aus Paderborn. Es fehlten noch drei Turmelemente, diese seien in der Nacht von morgens drei Uhr an anzuliefern. Rotorblätter allerdings könnten nicht in der Dunkelheit oder in der Dämmerung zum Ziel gebracht werden. Fünf Rotorblätter fehlen noch, sie sollen nun - vom Wochenende 25./26. Mai abgesehen - bis Freitag, 31. Mai, transportiert werden. Die entsprechende Sondergenehmigung, die an diesem Freitag ausläuft, sei erteilt worden. Die Straßen, vor allem die Ortsdurchfahrten Lothe und Brakelsiek, müssen also weiter frei bleiben.
Windkraft in Brakelsiek: Es dauert noch ein Weilchen
